拜城县众泰煤焦化有限公司60万吨/年焦化、130万吨/年焦化及生活区屋面防水零星修缮工程
招标公告
一、招标条件:
本招标项目拜城县众泰煤焦化有限公司60万吨/年焦化、130万吨/年焦化及生活区屋面防水零星修缮工程,资金来自自筹资金,出资比例为100%,招标人为拜城县众泰煤焦化有限公司。项目已具备招标条件,现对该项目进行询比招标。
二、项目概况与招标范围:
2.1招标编号:HNEC-BCZT250197001G001
2.2项目资金来源:企业自筹。
2.3项目概况:因拜城县众泰煤焦化有限公司60万吨/年焦化、130万吨/年焦化部分厂房屋面防水年久失修,每逢雨雪天气,造成室内漏水较为严重,给公司安全生产造成一定安全隐患;为了消除安全隐患,故需对以下厂房进行屋面防水修复,为企业安全生产创造条件。具体修复明细如下:60万吨/年焦化选煤厂房屋顶原防水拆除及重新防水;选煤厂皮带通廊及泵房彩钢板修复;60万吨/年焦化澡堂屋面防水;炼焦一车间地面站风机前端轴承座下方浇筑混凝土;130万吨/年焦化筛焦楼除尘配电室屋面防水;130万吨/年焦化空压站、风机房屋面玻璃钢防腐;汽轮机发电厂房屋顶天沟防水;生活区食堂、锅炉房等屋面防水等。
2.4招标内容与范围:60万吨/年焦化选煤厂房屋顶原防水拆除及重新防水;选煤厂皮带通廊及泵房彩钢板修复;60万吨/年焦化澡堂屋面防水拆除重新做防水;炼焦一车间地面站风机前端轴承座下方浇筑混凝土;130万吨/年焦化筛焦楼除尘配电室屋面防水;130万吨/年焦化空压站、风机房屋面玻璃钢防腐;汽轮机发电厂房屋顶天沟防水;生活区食堂、锅炉房等屋面防水等。
2.5 施工及技术要求
(一)60万吨/年焦化零星修缮项目
1、选煤厂主洗厂房四楼屋顶(带女儿墙)、调度室屋顶(带女儿墙)、主洗厂房三楼屋顶(带女儿墙)、空压机房屋顶(带女儿墙)、破碎楼和配电室屋顶(带女儿墙)、库房屋顶(带女儿墙)、512刮板机机头屋顶(带女儿墙)、二期压滤机屋顶(带女儿墙)、澡堂屋顶(带女儿墙)、中矸石仓屋顶(自由排水)、手选皮带厂房屋顶(自由排水)、车队屋顶(自由排水)、厕所屋顶(自由排水)512刮板机屋顶(自由排水)面防水项目
带女儿墙屋面防水施工做法:
(1)拆除原防水层,拆除面积约2089㎡。
(2)清理基层,修复找平层后(找平层坡度不够或龟裂损坏严重,需增加一层找平层,坡度为5‰,保证排水通畅。找平层应无龟裂、无空鼓、坡度符合要求。)涂刷冷底子油一道,热沥青两道。
(3)热铺满贴4mmSBS弹性体改性沥青防水卷材一层(上表面隔离材料为镀铝膜),铺贴面积约2600㎡。
(4)女儿墙泛水收头。
(5)泛水高度不低于250mm;水落口施工时应注意排水坡度及方向。
(6)本工程做法参照《新02J2》。
(7)施工严格按照《屋面工程施工质量验收规范》GB50207-2002及《屋面工程技术规范》GB50345-2004等有关规定。
自由排水屋顶防水施工做法:
(1)拆除原防水层,防水修复面积约850㎡。
(2)清理基层修复找平层后(找平层坡度不够或龟裂严重,增加一层找平层,坡度为5‰,保证排水通畅)涂刷冷底子油一道,热沥青两道。
(3)铺贴4mmSBS弹性体改性沥青防水卷材一层(上表面隔离材料为镀铝膜)。
(4)施工时应自备梯子,便于施工人员上下通行。
(5)拆除原防水层后应检查原找平层,如:有较大坑凹重新找平,避免出现积水现象;找平层空鼓、脱落,应重新找平。
(6)该屋面为自由排水,做法参照《新02J2》。
(7)施工严格按照《屋面工程施工质量验收规范》GB50207-2002及《屋面工程技术规范》GB50345-2004等有关规定。
2、选煤厂泵房屋檐彩板、501皮带彩板及502皮带彩板修复
(1)对泵房屋檐腐蚀严重拆除后重新包边,腐蚀严重的彩板长约78m,宽约50cm。采用0.5mm彩板预制成凹形状,利用高强度自攻螺钉连接,用结构耐候胶对螺钉与彩板连接处封口。
(2)501机头彩板两块脱落,利用同规格型号彩板恢复。
(3)502皮带通廊彩板(长度约300m)包边脱落,采用0.5mm彩板预制成凹形状,利用高强度自攻螺钉连接,用结构耐候胶对螺钉与彩板连接处封口。
3、炼焦一车间地面站风机前段轴承座下方浇筑混凝土
(1)轴承座下方尺寸:宽0.35m、高0.7m、长1.8m。
(二)130万吨/年焦化零星修缮项目
1、筛焦除尘配电室屋面防水项目
(1)拆除原屋顶防水卷材,拆除面积约为65㎡。
(2)清理基层,修复找平层后(找平层坡度不够或龟裂损坏严重,需增加一层找平层,坡度为5‰,保证排水通畅。找平层应无龟裂、无空鼓、坡度符合要求。)涂刷冷底子油一道,热沥青两道。
(3)热铺满贴4mmSBS弹性体改性沥青防水卷材一层,面积约为65㎡;
(4)施工严格按照《屋面工程施工质量验收规范》GB50207-2002及《屋面工程技术规范》GB50345-2004等有关规定。
2、空压站屋顶防腐项目
(1)空压站屋顶(拱形坡屋顶;长42m、宽15m;天窗屋顶:长24m、宽5.9m;天窗侧彩钢板2张进行更换;实际工程量投标单位现场实测实量,中标后不进行工程量增补。)
(2)对空压站原屋顶进行除锈(St2级)后刷面漆一道。
(3)安装玻璃钢瓦楞板(厚:2.5mm)、使用7cm长高强度燕尾钉固定安装。
(4)玻璃钢瓦楞板顺坡自下而上搭接安装,搭接位于檩条处,屋面搭接长度一般不小于300mm,板与板搭接处均匀使用丁基止水胶泥填充。
(5)玻璃钢瓦楞板安装完毕后,必须采用中性耐候胶将螺钉头和专用垫圈完全涂抹覆盖,以提高其防水和耐久性。
(6)玻璃钢瓦楞板施工时,严禁脚直接踩在波峰上,以免玻璃钢瓦楞板开裂。必须在玻璃钢瓦的横向位置,放置一块1200mmx300mm{长x宽)防滑厚木板,脚踩在其上进行安装工作。
3、风机房屋顶通风帽与屋面彩板衔接处防水项目
(1)屋顶通风帽3顶,直径约600mm;
(2)通风帽四周与屋面板衔接处缝隙采用耐候密封胶填堵密实;
(3)四周用铁皮与通风帽筒体与屋面彩板固定。
4、汽轮机发电厂房屋顶天沟防水修复项目

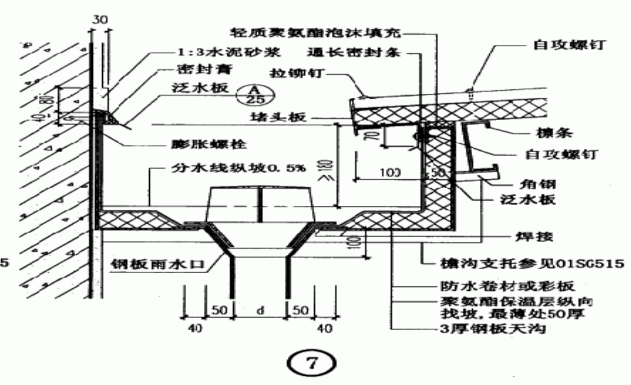

(1)现场实测→制作天沟(天沟长度约31m)→天沟防腐(环氧玻璃钢两布四油)→墙体开槽→安装天沟;天沟安装做法如下图:
(三)生活区零星修缮项目
1、生活区锅炉房1樘窗户、部分墙体拆除
(1)保护性拆除窗户一樘(尺寸:宽2m,高1.8m)、窗户下墙体拆除(尺寸:高1.4m,长2m,宽0.37m)、拆除墙体(尺寸:宽1.1m、高3m、宽0.37m)
(2)待锅炉安装就位后,安装窗户(利旧)及墙体砌筑。
(3)墙体砌筑采用多孔烧结砖配M5水泥砂浆砌370mm砖墙进行封堵,沿墙高每500mm设2Ф6拉结筋,拉筋端部植入墙体不小于15d,砖墙用1:2.5水泥砂浆内外抹面,两侧刮腻子两道,刷与原墙体同色涂料(外墙涂料采用防水涂料)。
